 袖阀管注浆技术

1、施工工序

注浆加固处理施工程序为:施工准备→测量放样→钻进成孔→制备注入套壳料→安装刚性袖阀管→制备注浆液→注浆→注浆效果检测→(注浆→)封孔。

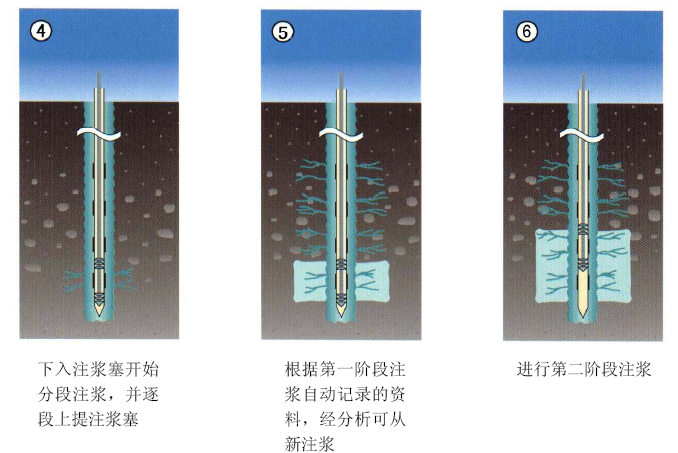

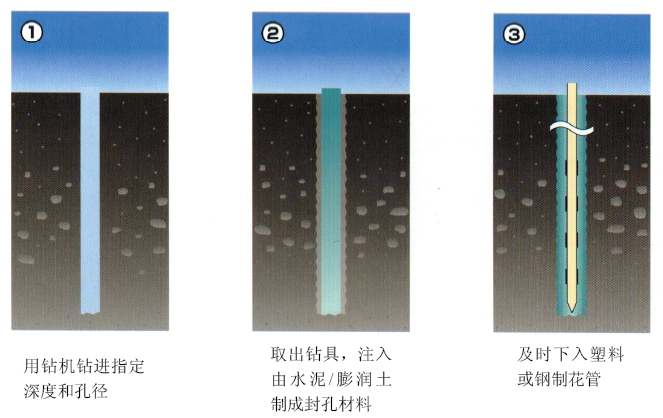

如下图所示:

2、施工方法及要求

在钻孔过程中,由于地下水含量丰富、地层结构不稳定,受到扰动出现严重的塌孔现象,导致锚杆和袖阀管不能一次性下至设计深度,经研究决定采用双液注浆,分两到三次成孔的施工方法,具体实施情况如下:

第一次钻孔后,下套壳料,安装PVC袖阀管,一般能安装到设计深度的1/2,然后采用双液注浆工法注浆。

双液注浆,即采用水泥浆和水玻璃溶液两种材料,改变水玻璃浓度和掺量能控制水泥浆的初凝时间,理论可调范围3S19500S,此次施工中按照需要调控初凝时间60S120S。双液注浆在地下水丰富的地层中能迅速凝固,有效的减小水流动对水泥浆液冲刷和稀释的影响,从而能在短时间内改变原土体的土性,达到阻水、使原不稳定地层稳定。

注浆完成后,再对原孔位重新钻孔,下套壳料、安装PVC袖阀管,注双液浆;注浆完成后,再进行第三次钻孔,直至设计深度。

钻孔孔径为125mm,注浆采用钢性袖阀管(规格Φ89*5.0mm)。袖阀管每根长3m,地面以下部分每1m4个Φ1cm溢浆孔,两两对称,安装特制橡皮套,在钢质袖阀管安装橡皮套的位置,做成凹槽,以防止橡皮套滑动移位;每根钢管连接采用丝扣连接。注浆管管顶以下2.0m深处开始开孔。

套壳料采用膨润土和水泥配制,配比范围一般为水泥:粘土:水=1:1.5:1.88(重量比),浆液比重约为1.5,漏斗粘度2426

钻孔完毕后,及时在孔内注入套壳料,并随即进行钢性袖阀管安装。套壳料的作用是在袖阀管周围形成具有一定强度的保护层,当浆液进入注浆管时,在压力作用下,橡皮帽被顶起,随着浆液的聚集,压力达到一定程度后,注浆管外侧的橡皮帽被胀开,套壳料被挤碎,从而浆液被挤压到地层中,而上部和下部的套壳料仍具有一定强度,可以阻止浆液的上下流动,这样浆液就只在一定范围横向流动,并防止袖阀管在注浆过程中变形、变位造成损坏。

双液浆选用水泥、水玻璃溶液组成的混合浆液,水泥采用42.5级普通硅酸盐水泥,水玻璃波美度为25,双液浆配合比要求:水灰比为0.8,水泥浆和水玻璃以21的体积比,利用双管传输系统在孔口混合注浆。

制浆使用不小于20/分钟的制浆机,搅拌时间不低于2分钟,不宜大于6分钟。出浆孔设置100目的过滤网。

在施工注浆时,其顺序采用先外后内,先下后上,隔孔注浆。注浆方式采用后退式分段注浆,注浆分段步距100cm,采用注浆压力(0.20.5MPa)进行控制,每孔注浆次数,原则上不受限制,一般以14次注满为宜。

按照设计要求,严格分批分次、按顺序进行注浆。为防止相邻两孔窜浆,采用隔孔注浆。

输浆管及接口连接完好,无破裂、无漏浆,确保输浆压力不损失。注浆控制压力控制在0.20.5MPa,注浆浆液浓度以可注性为准,根据气候温度,配合比的用水量,以适应泵、注浆管的承受能力为准,增减量不得大于10%,水质要清洁。

单孔注浆结束标准,注浆压力逐步升高至0.5Mpa,则继续稳定注浆5min以上即可;周围有漏浆的马上停泵,拔管。

每孔灌浆结束后,用砂砾石掺入15%微膨胀水泥与水搅拌封孔,缓慢注入孔内,防止堵塞,出现空段。
